Protocolos de Cultivo
Un protocolo de cultivo es una plantilla reutilizable de tareas para las distintas fases del ciclo de cultivo. Lo diseñás una vez y lo aplicás a todos los cultivos que quieras: en lugar de cargar tarea por tarea cada vez, el sistema las genera automáticamente. Esto ahorra trabajo y, sobre todo, estandariza: todos los cultivos siguen el mismo método probado.
En el sistema, los protocolos también aparecen como planes de tareas (task plans). Son lo mismo: una receta de trabajo que se asigna a un cultivo y se convierte en tareas concretas para el equipo.
Por qué usar protocolos
- Ahorran tiempo: un protocolo bien armado se reutiliza en cada cultivo nuevo.
- Estandarizan: el mismo método aplicado siempre, sin depender de la memoria de nadie.
- Se generan solos: al asignar el protocolo, las tareas aparecen automáticamente en el tablero.
- Mejoran con el tiempo: las métricas de adherencia y rendimiento te dicen qué ajustar.
Estado del protocolo
Un protocolo transita por estos estados:
Estados del protocolo
Borrador
Borrador en construcción. Todavía no se puede asignar a cultivos.
Anatomía de un protocolo
Fases objetivo
Un protocolo apunta a una o varias fases del ciclo de cultivo: ideado, propagación, vegetativo, floración, cosecha, secado, manicurado, curado o terminado. Cada tarea del protocolo vive dentro de una fase, y el sistema sabe cuándo dispararla según en qué fase esté el cultivo.
Bloques
Los bloques agrupan las tareas por categoría de trabajo, para mantener el protocolo ordenado:
| Bloque | De qué se ocupa |
|---|---|
| Nutrición | Fertilización y soluciones nutritivas |
| IPM | Manejo integrado de plagas |
| Ambiente | Temperatura, humedad, luz y ventilación |
| Entrenamiento | Poda, topping, LST y demás técnicas |
| Cosecha | Corte y post-cosecha |
| General | Todo lo que no entra en las anteriores |
Ítems
Cada ítem del protocolo es una tarea que se va a generar. Es la unidad mínima: un tipo de tarea, un día y un rol.

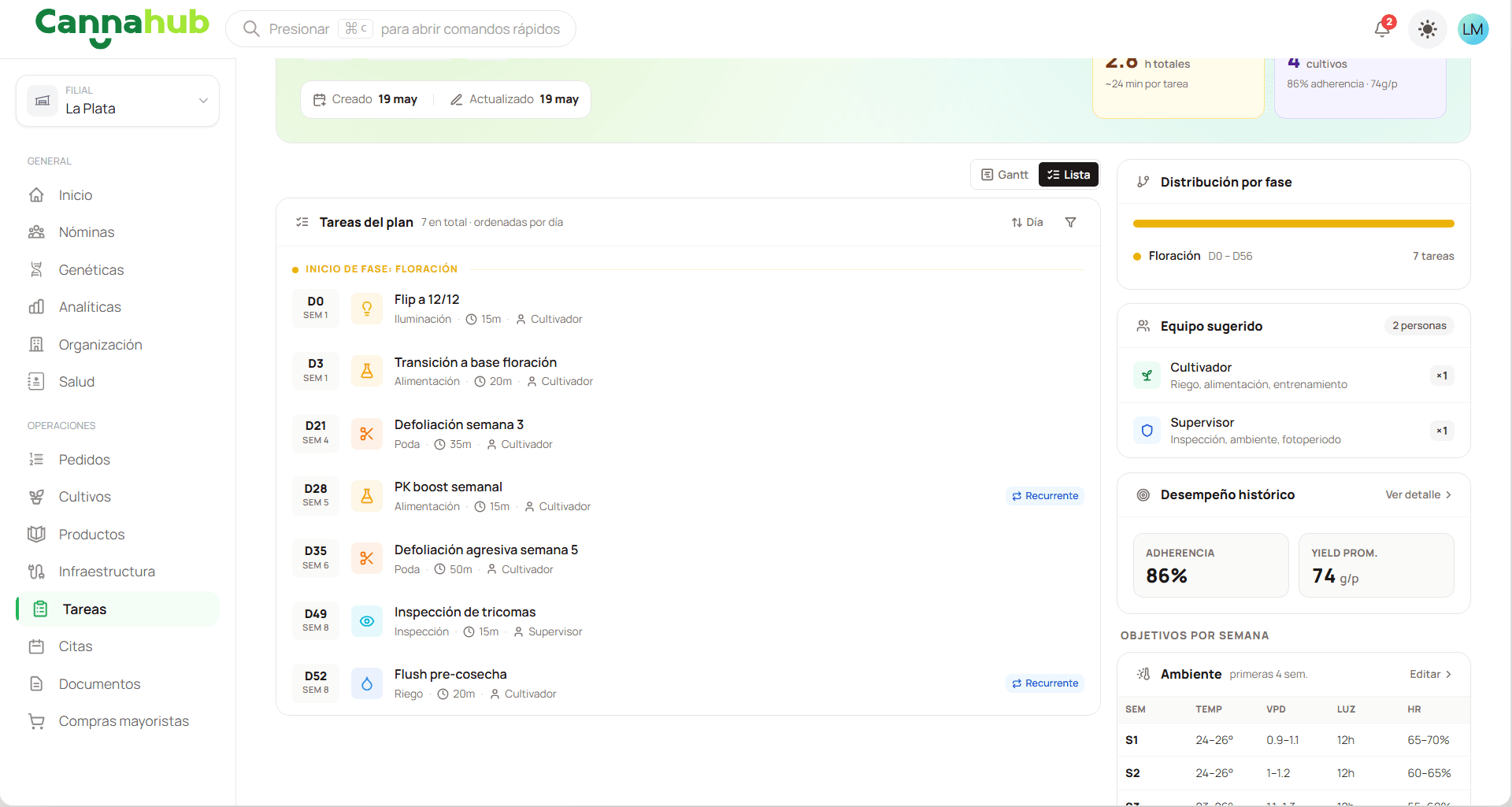

En la lista, cada ítem se lee como una línea: D28 · SEM 5 · PK boost semanal · Alimentación · 15m · Cultivador, y si se repite lleva la marca Recurrente. Estos son los campos detrás de esa línea:
- Name
Tipo de tarea- Type
- riego, alimentación, inspección…
- Description
Qué clase de trabajo es. Define el ícono y el color con que aparece en el cronograma.
- Name
Título y descripción- Type
- texto
- Description
Qué hay que hacer, en las palabras que va a leer quien la ejecute.
- Name
Día- Type
- día relativo al inicio
- Description
Día 0, día 3, día 28… El protocolo no tiene fechas: las adquiere al asignarse a un cultivo.
- Name
Prioridad- Type
- baja, media, alta o urgente
- Description
Cómo se ordena frente al resto del día del equipo.
- Name
Duración estimada- Type
- minutos
- Description
Alimenta las horas totales del protocolo y la planificación del equipo.
- Name
Rol- Type
- cultivador, supervisor, trimmer…
- Description
Quién la ejecuta. Al asignar el protocolo, cada rol se completa con una persona.
- Name
Recurrencia- Type
- opcional
- Description
Cada cuántos días se repite y cuándo deja de hacerlo.
- Name
Dependencias- Type
- opcional
- Description
Qué otro ítem tiene que estar hecho o empezado antes que este.
- Name
Fertilizante- Type
- solo en alimentación
- Description
Producto y dosis a aplicar cuando el tipo de tarea es nutrición.
Recurrencia
Un ítem puede repetirse cada cierto intervalo en días. El fin de la repetición se define de tres formas:
| Fin de recurrencia | Qué significa |
|---|---|
| Hasta terminar la fase | Se repite mientras el cultivo siga en esa fase |
| Cantidad fija | Se repite un número exacto de veces |
| Hasta una fecha | Se repite hasta el día que indiques |
Un riego cada 2 días
Un ítem de riego con intervalo de 2 días y fin hasta terminar la fase genera una tarea cada 48 horas mientras la planta esté vegetando, sin que nadie las cargue. Es el caso que más trabajo ahorra, y la razón por la que conviene definir la recurrencia en vez de duplicar ítems.
Dependencias
Un ítem puede depender de otro, de dos formas: que el anterior esté completado antes de empezar este, o que le alcance con haber empezado.
Para qué sirven
Las dependencias garantizan el orden lógico del cultivo. Defoliar antes de floración solo tiene sentido si primero se completó el entrenamiento; exigir que el ítem previo esté completado lo asegura, aunque las fechas se corran.

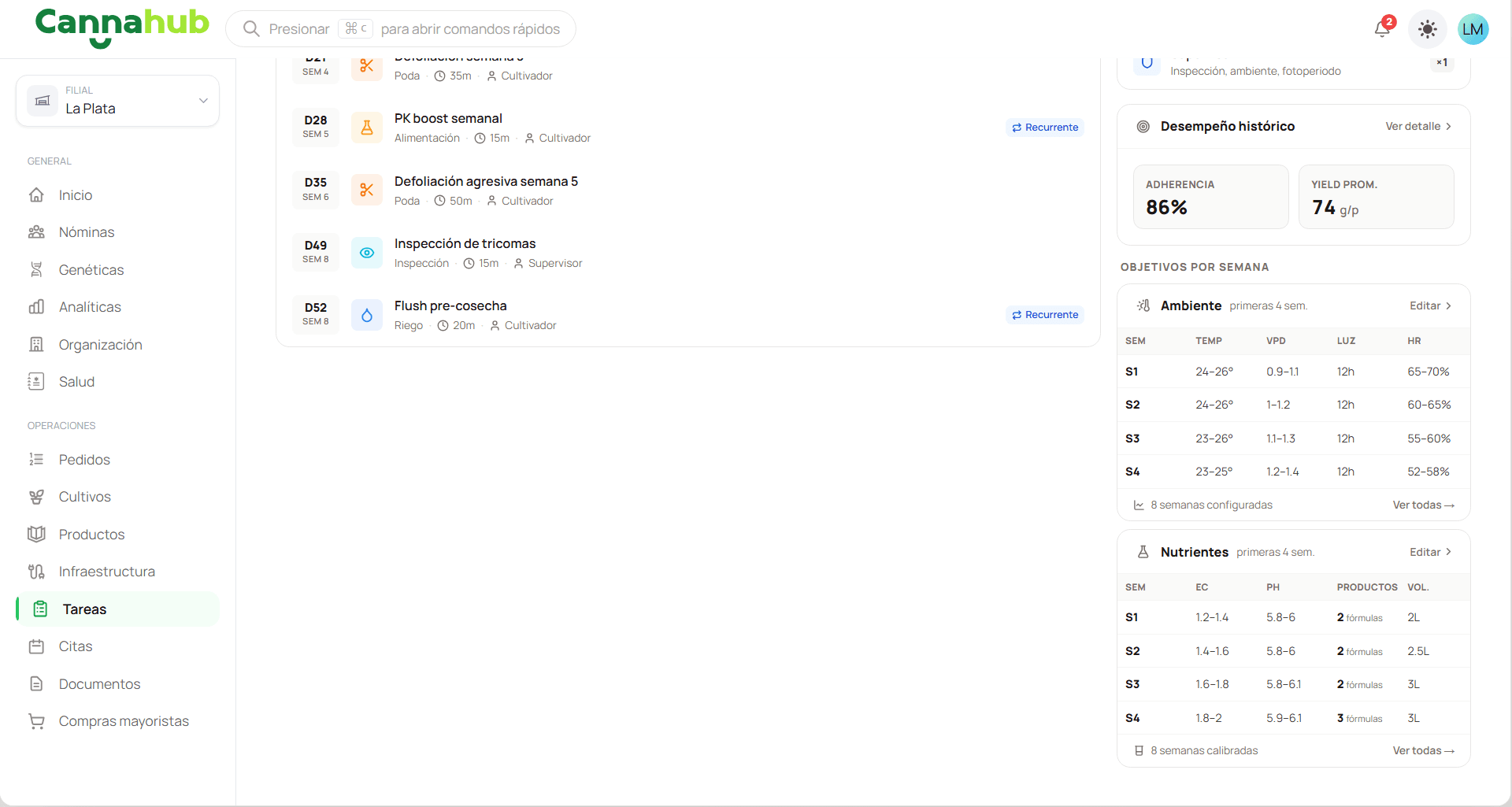

Objetivos de ambiente y nutrición por semana
Un protocolo no solo lista tareas: también define cómo debería verse el cultivo semana a semana.
Son dos tablas, una al lado de la otra, con una fila por semana.
Ambiente fija, para cada semana, el rango de temperatura, el de VPD, las horas de luz (y su intensidad en PPFD) y el rango de humedad; opcionalmente también el CO₂. Nutrientes fija el EC y el pH objetivo, qué fórmulas se aplican con su dosis, y el volumen de agua por planta.
Leídas de arriba abajo cuentan la curva del cultivo: la humedad baja y el VPD sube a medida que la planta pasa de estirar a madurar, el nitrógeno le deja lugar al PK, y la última semana es solo agua.
Es la referencia, no solo una tarea más
Estos objetivos son contra lo que se compara el cultivo real. Si los sensores de la sala marcan una humedad distinta de la que pide la semana, ya sabés qué ajustar y por qué.
Equipo sugerido y estimaciones
Equipo sugerido
El protocolo puede sugerir el equipo necesario indicando rol + cantidad (por ejemplo, 2 growers y 1 trimmer). Al asignar el protocolo a un cultivo, esto ayuda a saber a cuánta gente vas a necesitar.
Metadatos del cultivo
| Metadato | Valores |
|---|---|
| Estilo de cultivo | Indoor fotoperiódica, indoor automática, exterior o invernadero |
| Medio | Tierra, coco, hidroponía (DWC o RDWC), aeroponía o lana de roca |
Se muestran como chips junto al nombre del protocolo, y sirven para filtrar la biblioteca: un protocolo de coco no se aplica igual en tierra.
Estimaciones
El encabezado del protocolo resume lo que cuesta y lo que rindió:
| Estimación | Qué indica |
|---|---|
| Tareas | Cuántos ítems tiene y de cuántos tipos, y cuántos son recurrentes |
| Duración | Días totales y su equivalente en semanas (D0 hasta Dn) |
| Horas estimadas | Horas de trabajo totales y el promedio por tarea |
| Usos | En cuántos cultivos se aplicó, con su adherencia y rendimiento promedio |
Ventanas de fase
El protocolo define ventanas de fase que sirven para visualizar el cronograma tipo Gantt: se ve de un vistazo cuándo empieza y termina cada fase y qué tareas caen en cada tramo.
Asignar a un cultivo
Asignar un protocolo a un cultivo es donde deja de ser una plantilla y se convierte en trabajo real.
Generación automática de tareas
Al asignar el protocolo, el servidor genera automáticamente las tareas a partir de los ítems. No hay que cargarlas a mano: aparecen solas en el tablero y en Mi Día.
Generación idempotente
La generación es idempotente: si volvés a disparar la asignación, el sistema no duplica las tareas. Reconoce las que ya existen y no las crea de nuevo.
Datos de la asignación
- Name
estado- Type
- activa / pausada / completada / cancelada
- Description
En qué situación está la ejecución del protocolo sobre ese cultivo.
- Name
Fechas- Type
- inicio y fin
- Description
Cuándo arranca y cuándo termina la ejecución.
- Name
trabajadores asignados- Type
- rol → trabajador
- Description
Qué persona cubre cada rol sugerido por el protocolo.
- Name
progreso- Type
- avance
- Description
Cuánto del protocolo se completó.
De la plantilla a las tareas del equipo
- Reutilizable en varios cultivos
- Método ya probado
Seguimiento y adherencia
Una vez asignado, el protocolo se sigue en el tiempo:
- El progreso muestra cuánto se completó de lo planeado.
- La adherencia (adherenceRate) mide qué tan fiel fue la ejecución al protocolo. Baja adherencia suele explicar un rendimiento por debajo del promedio.
- Las ventanas de fase permiten ver el cronograma tipo Gantt y detectar tareas atrasadas.
La adherencia importa
Un protocolo excelente con baja adherencia rinde poco. Si el equipo no completa las tareas en su ventana, revisá si el protocolo es realista (tiempos, equipo sugerido) antes de culpar al cultivo.

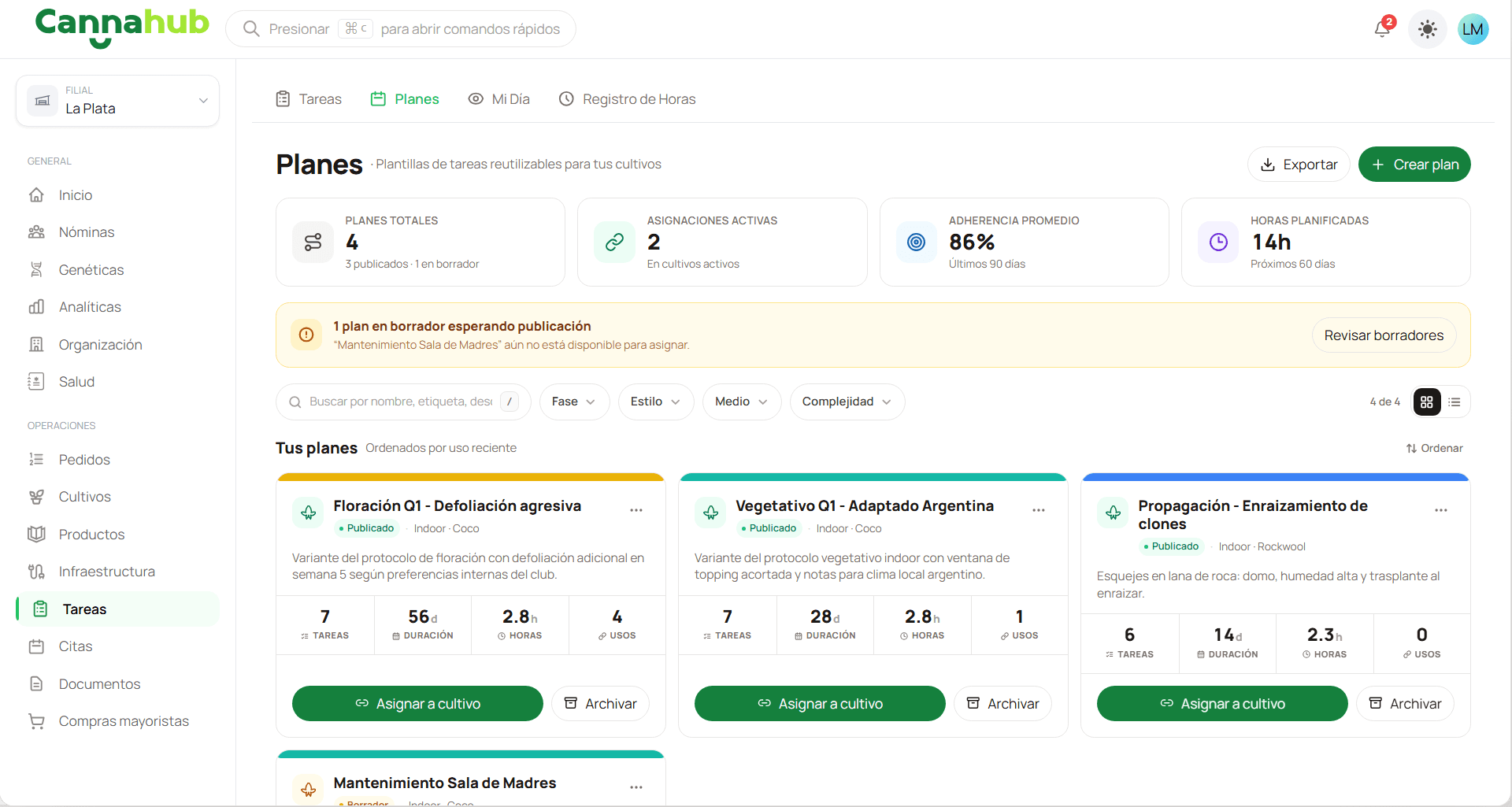

Reutilizar y duplicar protocolos
La gran ventaja de los protocolos es que no se arman de cero cada vez:
- Un protocolo publicado se asigna a cuantos cultivos quieras.
- Podés duplicar un protocolo probado y ajustarlo para una genética o estilo distinto, sin tocar el original.
- Cuando un protocolo queda obsoleto, se archiva en lugar de borrarlo, así conservás el historial.
Mejora continua
Usá las métricas de adherencia y rendimiento para iterar: duplicá el protocolo que mejor rindió, ajustá lo que haga falta, publicá la nueva versión y archivá la vieja.
Preguntas frecuentes
¿Tengo que cargar las tareas a mano después de asignar un protocolo?
No. Al asignar el protocolo, el servidor genera automáticamente las tareas a partir de los ítems. Aparecen solas en el tablero y en Mi Día de cada trabajador.
Asigné el mismo protocolo dos veces, ¿se duplicaron las tareas?
No. La generación es idempotente: volver a disparar la asignación no crea tareas repetidas, el sistema reconoce las que ya existen.
¿Cuál es la diferencia entre las fases y los bloques?
Las fases son momentos del ciclo de cultivo (vegetación, floración, cosecha, etc.) y ubican cuándo se dispara cada tarea. Los bloques agrupan las tareas por categoría de trabajo (nutrición, IPM, ambiente, entrenamiento, cosecha, general) para mantener el protocolo ordenado.
¿Para qué sirven las dependencias entre ítems?
Aseguran el orden lógico del cultivo. Con MUST_COMPLETE, un ítem no arranca hasta que otro esté completado; con MUST_START, hasta que otro haya empezado.
¿Puedo asignar un protocolo que está en borrador?
No. Solo un protocolo publicado se puede asignar a un cultivo; un borrador hay que publicarlo primero. La biblioteca te avisa cuántos borradores quedaron sin publicar.
